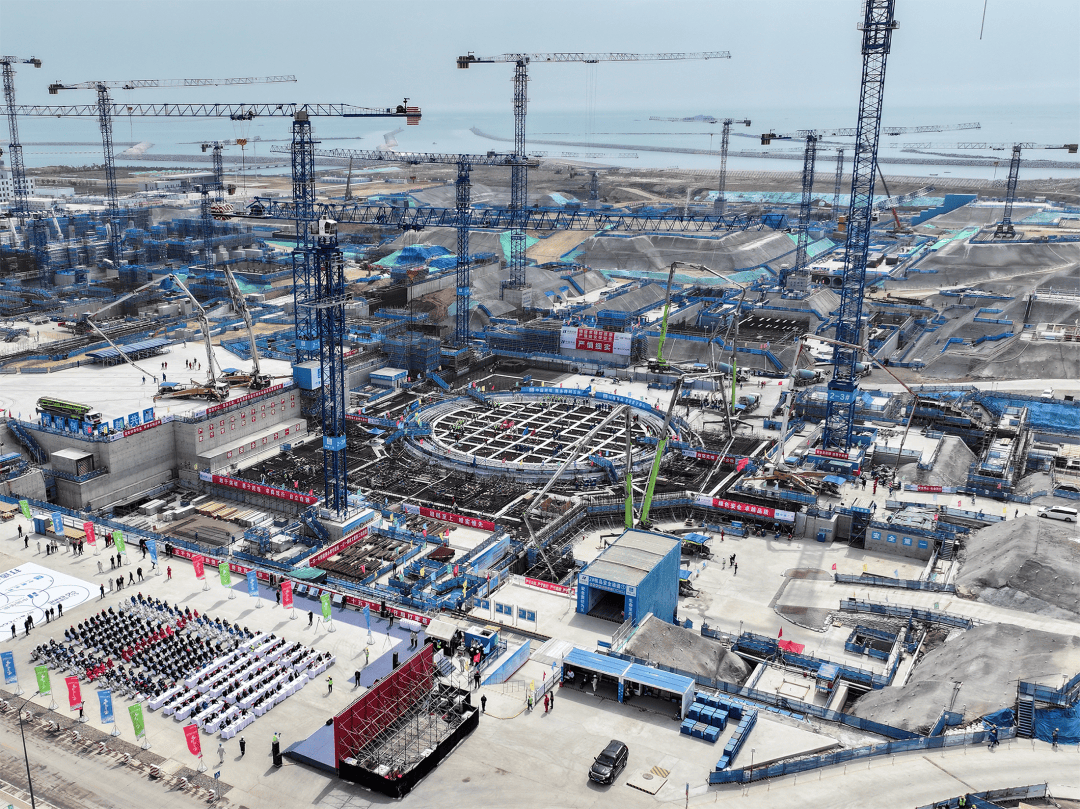

華能石島灣核電擴建一期工程迎來了重要里程碑,5月7日,2號機組核島正式啟動了第一罐混凝土的澆筑工作(FCD),這標志著該機組主體工程的全面建設已拉開序幕。
此次擴建項目采用的是我國自主研發的“華龍一號”三代核電技術,規劃包含4臺百萬千瓦級的壓水堆核電機組,總裝機容量將超過500萬千瓦,彰顯了中國在核電領域的自主創新能力和建設實力。
據中國廣核集團透露,截至4月底,2號機組核島的土建施工圖已完成35.2%的出版工作,所有必需的預埋管道和貫穿件也已如期到貨,確保了施工現場的需求,為2號機組的順利開工及后續施工的連續性奠定了堅實的基礎。
回顧過往,中廣核工程石島灣項目部在推進設計、設備采購、施工管理以及項目整體管理等方面均取得了顯著進展。特別是在1號機組的建設中,于2024年7月28日成功實現了主體工程的開工。1號機組的設計出圖、采購合同簽約等工作均以高質量推進,設計與設備采購之間的協同效率大幅提升,數字化控制系統的資料固化率以及大宗材料清單的準確性也得到了顯著提高。同時,1號機組核島及其周邊廠房、常規島、聯合泵房的建設也在穩步推進中,不斷追求卓越。
石島灣核電站不僅是全球首個成功將四代核電技術商業化的示范項目,還是中國“十二五”期間獲批的首個核電項目,其地理位置位于山東省威海市。早在2023年12月,華能石島灣高溫氣冷堆核電站就已經成功完成了168小時的連續運行考驗,并正式投入商業運營,再次證明了中國在核電技術領域的領先地位。
